Урок 9. Технология монтажа ЛСТК: последовательность и контроль качества

Урок 9 из 14Модуль 3. Производство и монтаж5 мин чтенияОбновлено 11 октября 2026 г.
Урок 9. Технология монтажа ЛСТК: последовательность и контроль качества
Коротко

Монтаж ЛСТК идёт в строгом порядке: приёмка фундамента и разметка, установка нижних направляющих на анкеры, сборка и подъём стеновых панелей, установка ферм и связей, проверка геометрии, затем обшивка и кровля. Ключевой контроль - вертикальность стен, диагонали и полнота крепежа в узлах.

Шаг 1. Приёмка фундамента

Перед монтажом проверяют горизонтальность плиты или оголовков свай. Допустимый перепад по плите - не более 5-10 мм на всю длину здания, иначе стены придётся выравнивать подкладками. Сверяют размеры и диагонали с проектом.

Шаг 2. Разметка и направляющие

По монтажной схеме размечают оси стен. Под нижние направляющие укладывают гидроизоляционную ленту, затем направляющие крепят анкерами. Проёмы дверей и ворот в направляющей вырезают только после установки стоек.

Шаг 3. Сборка стен

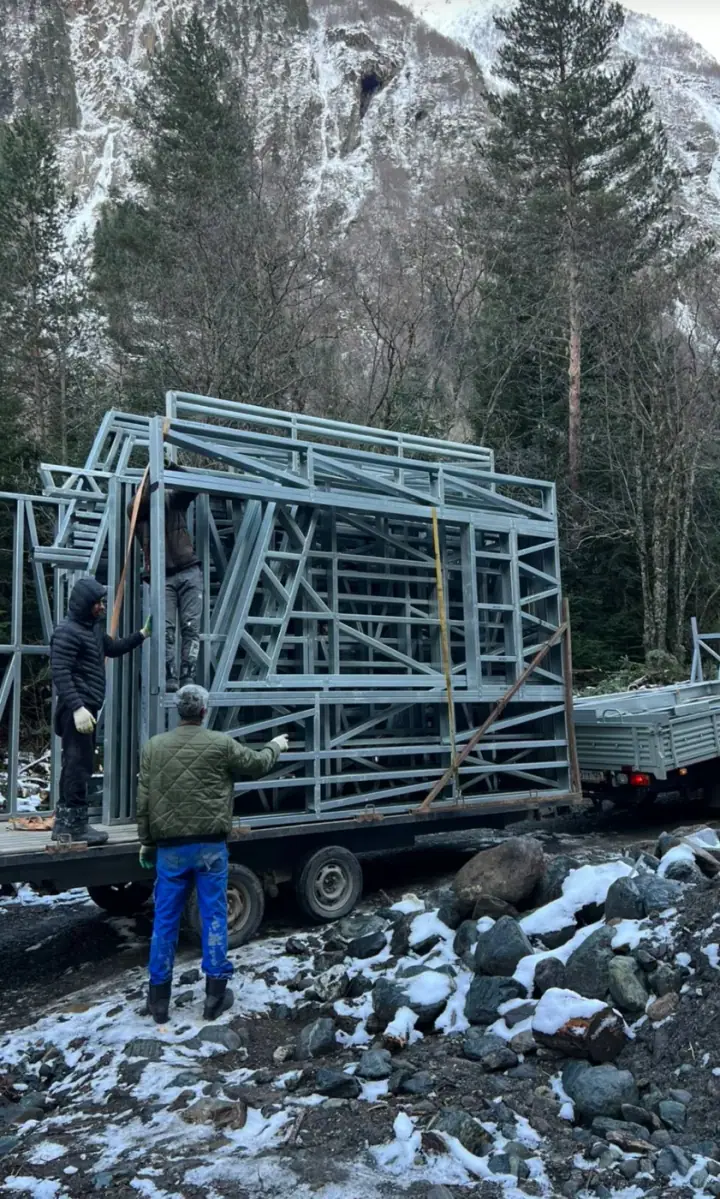

В стоечной схеме стены удобно собирать панелями на земле или на плите: в направляющие заводят стойки по маркировке, ставят перемычки над проёмами и раскосы. Готовую панель поднимают, ставят на нижнюю направляющую и временно раскрепляют подкосами. Для рамной схемы сначала ставят колонны на анкерные болты, затем фермы краном, после чего монтируют прогоны и связи.

Шаг 4. Фермы и кровля

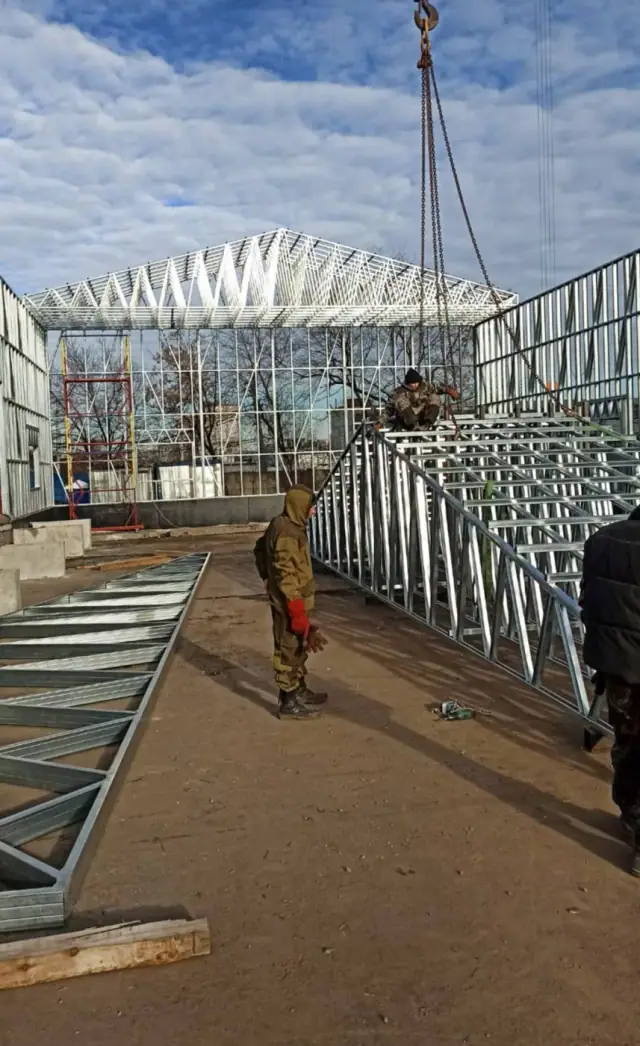

Фермы стоечной схемы собирают на земле по шаблону и поднимают на стены. Каждую ферму сразу раскрепляют временными связями, чтобы исключить "эффект домино" при порыве ветра. Затем ставят постоянные связи, обрешётку или прогоны.

Шаг 5. Проверка геометрии

  • Вертикальность стоек: отклонение не более 1/500 высоты.
  • Разница диагоналей прямоугольного здания: не более 10-15 мм.
  • Шаг ферм и прогонов: по проекту, с отклонением до 5 мм.
  • Полнота крепежа: каждый узел сверяется со схемой.

Шаг 6. Обшивка и контур

После приёмки каркаса монтируют наружную обшивку: профлист, сэндвич-панели, ОСП или ЦСП под фасад. Обшивка включается в работу каркаса как жёсткий диск, поэтому её крепят с шагом саморезов, указанным в проекте.

ОбъектБригадаСрок монтажа каркаса
Гараж 6 x 4 м2 человека2-3 дня
Дом 100 кв. м3-4 человека7-12 дней
ПВЗ 9 x 6 м3 человека3-5 дней
Склад 24 x 12 м4-5 человек и кран10-15 дней

Безопасность

Работы на высоте выполняют с вышек-тур или подъёмников, с использованием страховочных систем. Сборку не ведут при ветре сильнее 10-12 м/с, а незакреплённые фермы не оставляют на ночь.

Хорошая бригада ЛСТК почти не пользуется рулеткой: размеры заложены в детали, и задача монтажника - поставить нужную деталь на нужное место и правильно закрепить.

Заказать монтаж ЛСТК →

Следующий урок: инструмент и бригада →

Материал подготовлен инженерами "Лёгкий Лидер ЛСТК". Расчёты в статье - ориентир; для вашего объекта используйте калькулятор или запросите расчёт.
